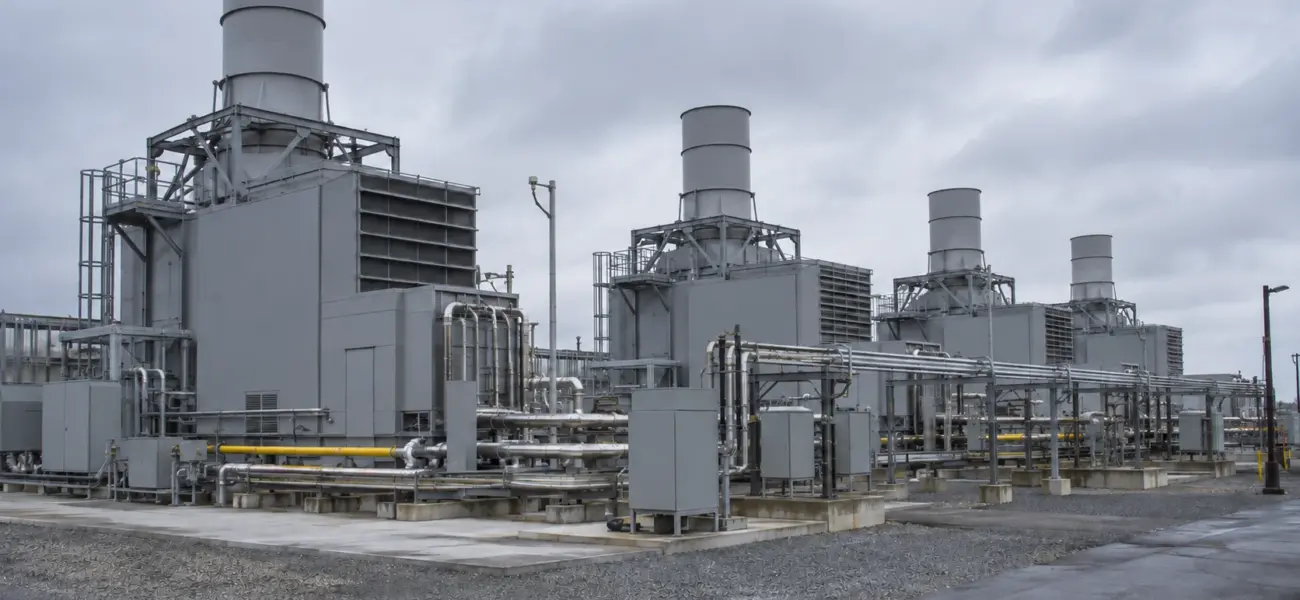

Crusoe rompe con Boom y deja sin cliente inaugural a sus turbinas para IA
Índice de contenidos
Claves de la noticia
- Crusoe y Boom Supersonic han dejado atrás la alianza que preveía 29 turbinas Superpower para centros de datos de inteligencia artificial, según comunicaron ambas partes a través de su CEO y de una confirmación a TechCrunch.
- El pedido anunciado en diciembre de 2025 equivalía a 1,25 gigavatios de potencia nominal y se valoró en más de 1.250 millones de dólares; no implica que esa suma ya se hubiera cobrado.
- Boom asegura que prevé entregar unos 250 MW a otros emplazamientos el próximo año, pero no ha identificado públicamente clientes ni contratos equivalentes al perdido.
Crusoe ya no será el cliente de lanzamiento de las turbinas de gas Superpower de Boom Supersonic. El cambio, conocido la noche del 25 de septiembre en Europa por una publicación del CEO de Boom y una confirmación de Crusoe a TechCrunch, deshace uno de los acuerdos más llamativos entre la industria de centros de datos para IA y un fabricante de motores aeronáuticos.
El pedido que deja de sostener el lanzamiento
La operación presentada en diciembre de 2025 contemplaba 29 unidades de 42 megavatios cada una. La ficha original de Boom hablaba de una potencia conjunta de 1,21 gigavatios y de una cartera valorada en más de 1.250 millones de dólares. El producto debía adaptar tecnología del motor Symphony, desarrollado para el futuro avión Overture, a generación eléctrica estacionaria. Las primeras entregas estaban previstas para 2027.
Según la reportería original de TechCrunch, Blake Scholl explicó en X que las turbinas ya no forman parte de la mezcla principal de electricidad prevista a corto plazo por Crusoe en Abilene y otros emplazamientos, de modo que la alianza de lanzamiento dejaba de encajar. Un portavoz de Crusoe confirmó al medio que ambas compañías ya no hacen negocios juntas y sostuvo que la empresa elige la solución energética según cada instalación. No se ha publicado un contrato de rescisión ni se conocen eventuales penalizaciones.
El titular económico exige una cautela: 1.250 millones de dólares era el valor anunciado del pedido, no una pérdida contable confirmada de igual importe ni dinero ya ingresado por Boom. Sin condiciones públicas de pago, fabricación y cancelación, convertir toda esa cifra en ingresos perdidos o deuda exigible sería especulativo.
La aritmética del hueco comercial
Multiplicar las 29 turbinas por los 42 MW nominales de la ficha da 1.218 MW, redondeados por Boom a 1,21 GW. Scholl afirma ahora que la empresa entregará aproximadamente 250 MW de Superpower en 2027 a otros sitios y que aspira a 1 GW en 2028. Comparadas solo como potencia nominal, esas entregas previstas para el año próximo equivalen a alrededor del 21 % de la capacidad del pedido anunciado con Crusoe. Es un cálculo de capacidad, no de ingresos: los precios, plazos y condiciones de otros clientes podrían ser diferentes.
La comparación aclara la escala del reto comercial. Los 250 MW mencionados por el CEO no sustituyen automáticamente las 29 máquinas del lanzamiento original, y la meta de 2028 no es una venta certificada. A la inversa, el fin de la alianza tampoco demuestra que Boom haya abandonado Superpower: Scholl presenta una cartera alternativa, aunque todavía sin detalle público suficiente para cuantificarla de forma independiente.
La presentación de diciembre recogida por TechCrunch relacionaba el negocio de turbinas con una ronda de 300 millones de dólares y con la posibilidad de financiar el desarrollo de Overture con beneficios de Superpower. Perder al comprador inaugural cambia esa ruta de comercialización, pero no permite afirmar que el programa aeronáutico esté paralizado. Para evaluar el efecto real harán falta pedidos identificados, entregas y capacidad de fabricación, no solo objetivos de potencia.
Abilene no tiene una sola solución eléctrica
La explicación de Crusoe no significa que haya descartado todas las turbinas de gas. TechCrunch señala que su campus inicial de 1,2 GW en Abilene, desarrollado para Oracle y OpenAI, se alimenta principalmente de la red y utiliza una planta de turbinas para respaldo. En cambio, otro centro de 900 MW previsto para Microsoft en la misma zona utilizará generación de gas en el emplazamiento. Lo que cae es la alianza concreta con Boom, no una tecnología común a todos los proyectos de la compañía.
Esta distinción evita una lectura engañosa del giro: «no usar Superpower» y «no usar turbinas» no son equivalentes. Las necesidades de potencia, las conexiones a la red, los permisos y la fecha de entrada en servicio varían entre instalaciones. Crusoe no identificó en su respuesta al medio un proveedor sustituto para los emplazamientos vinculados al pedido original. Atribuir la cancelación a un fallo técnico de Boom o a un cambio regulatorio concreto iría más allá de lo documentado.
La empresa acaba de anunciar una ronda de 3.900 millones de dólares para financiar centros de datos grandes y módulos transportables, según la cobertura de su financiación. Ese capital y los planes de expansión muestran que la decisión energética llega durante una fase de crecimiento, no como prueba de que Crusoe haya dejado de construir capacidad para IA. Tampoco prueban que el dinero de la ronda se reasigne a una fuente de electricidad específica.
Un ensayo comercial más exigente para Boom
La propuesta de Boom unía dos mercados: motores para un avión supersónico todavía en desarrollo y plantas eléctricas modulares para centros de datos. La ficha corporativa asigna 42 MW de potencia ISO a cada unidad y destaca operación sin agua y a altas temperaturas. Son especificaciones y metas del fabricante; no equivalen a datos independientes de funcionamiento sostenido en una instalación comercial. En diciembre, la propia empresa presentaba a Crusoe como el cliente que inauguraría la nueva línea.
La consecuencia verificable del anuncio es que Boom pierde su comprador de lanzamiento conocido antes de las primeras entregas previstas, mientras Crusoe mantiene abiertas otras vías de alimentación para sus centros. La escala nominal del plan que desaparece, 1.218 MW, supera ampliamente los aproximadamente 250 MW que Boom dice prever para otros sitios en 2027. Esa diferencia, obtenida de las cifras públicas y sin mezclar dinero con potencia, resume por qué los próximos contratos identificables serán la prueba decisiva de la nueva estrategia comercial.
